RENOVATION PASSIVE DE L’INTERNAT DE L’IME A BOURBONNE-LES-BAINS (52)

19 mars 2021

Démarrage des études il y a tout juste un an.
Avant-projet et permis de construire réalisés durant le premier confinement depuis nos logements respectifs.
Démarrage des travaux en septembre 2020.

Travaux en site occupé : s’agissant d’un internat, le site est moins sensible aux nuisances du chantier durant la journée, mais l’organisation de la coactivité entre les travaux et les usagers est un élément majeur de la conception comme de la réalisation.

Façade Ouest – 8 et 15 février 2021 :

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Façade Ouest – 26 février au 15 mars 2021 :

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Façade Ouest et pignon Sud – 15 mars 2021 :

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

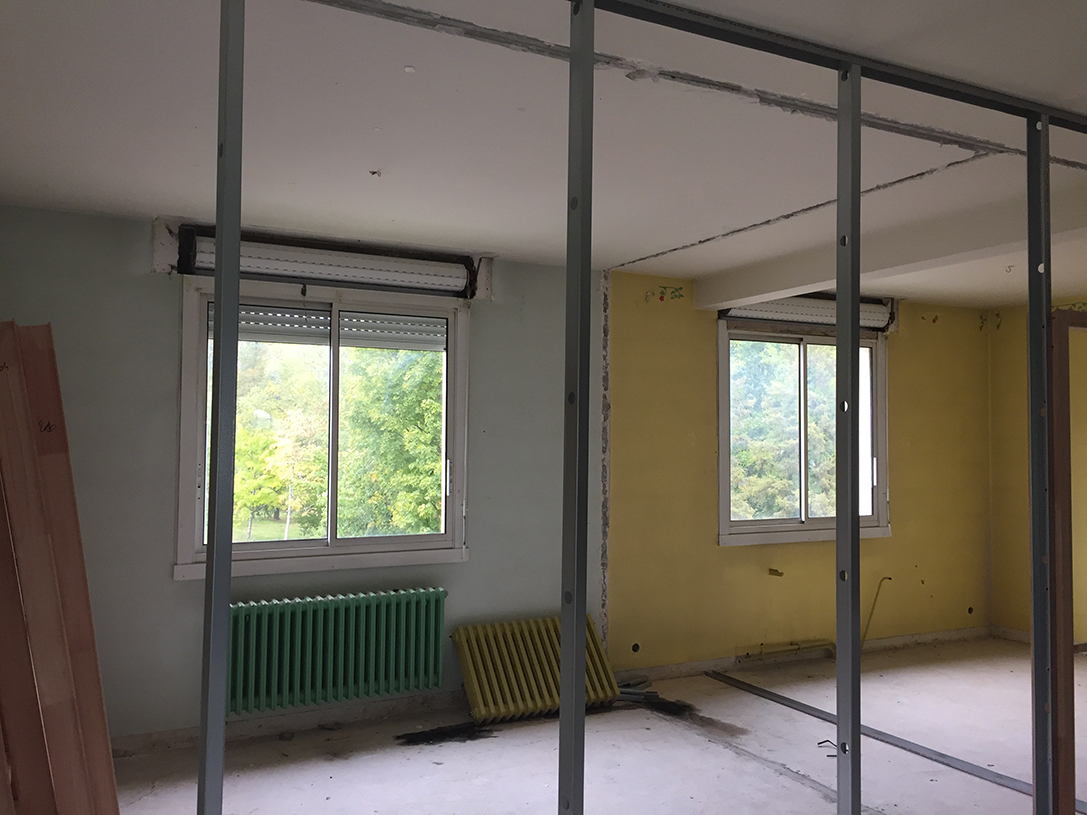

Pôle des autistes – Etat existant – 1er mars 2020 :

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Pôle des autistes – 14 septembre 2020 :

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Pôle des autistes – 5 octobre 2020 :

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Pôle des autistes – 17 novembre 2020 :

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Pôle des autistes – 7 décembre 2020 et 8 février 2021
Pose des châssis certifiés passivhaus.
Pour respecter le planning, ils ont été conçus avec un habillage intérieur préfabriqué afin d’être posés indépendamment de l’avancement du chantier, avant ou après rénovation intérieure.

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Pôle des autistes – 8 février 2021
Pose des châssis certifiés passivhaus.
Mise en place de l’habillage intérieur préfabriqué.

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Circulation existante au R+2 – 1er mars 2020 :

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Circulation au R+2 – 1er mars 2021
Deux des pôles de ce niveau sont déjà livrés.
Désamiantage en cours du troisième pôle.

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Circulation au R+2 – 22 février 2021
Sortie des gaines de la ventilation double flux depuis le local de la centrale de traitement d’air.

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Local ventilation du R+2 – 22 février 2021
Centrale de traitement d’air en cours de pose

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Local ventilation du R+2 – 1er mars 2021
Gaines de la centrale de traitement d’air

INTERNAT DE L’IME A BOURBONNE-LES-BAINS

Ancien local des surveillants de nuit au R+1 : future annexe du local ventilation – 15 mars 2021
Gaines de la centrale de traitement d’air, conçues et posées pour assurer le maintien en service provisoire de la centrale d’incendie avant son déplacement lors d’une prochaine phase de travaux.

INTERNAT DE L’IME A BOURBONNE-LES-BAINS
